Не выполняются условия Договора 79 от 15.12.15 на присоединение к электрическим сетям.

   Открыто   Наталья Петрова Официальная

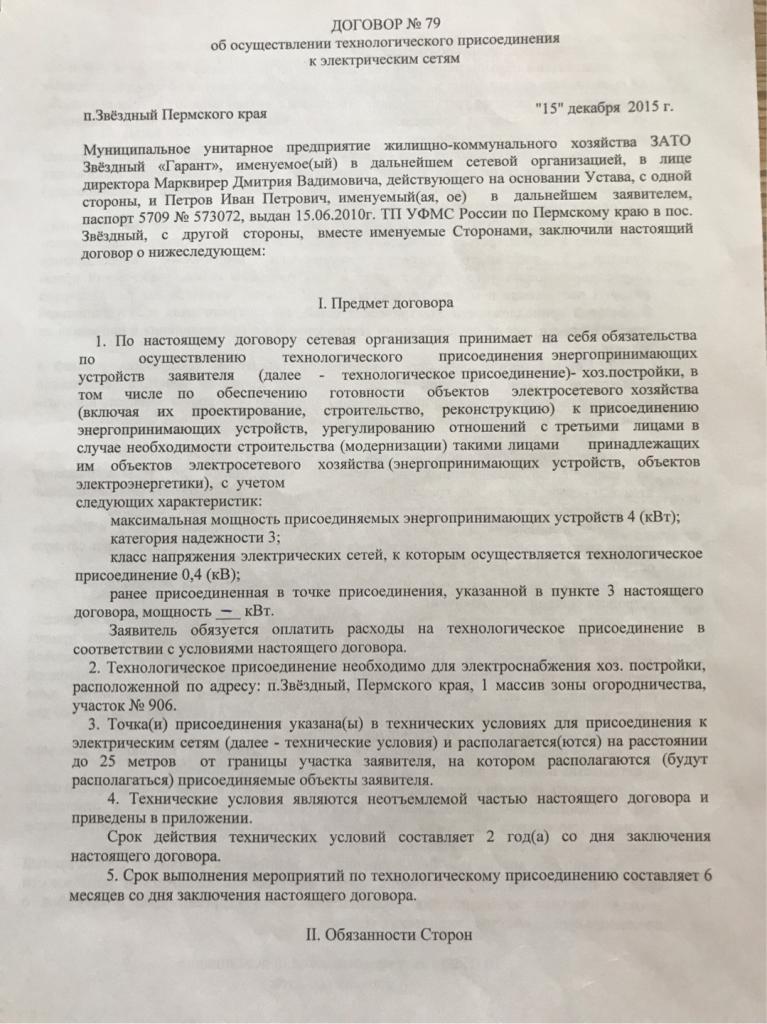

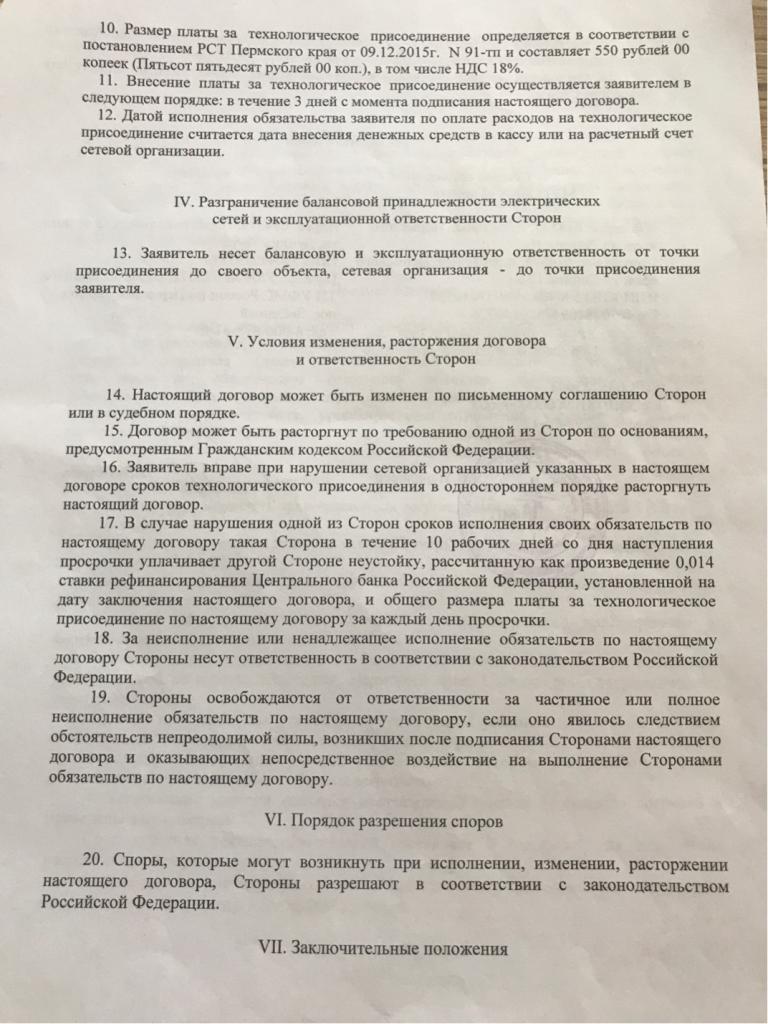

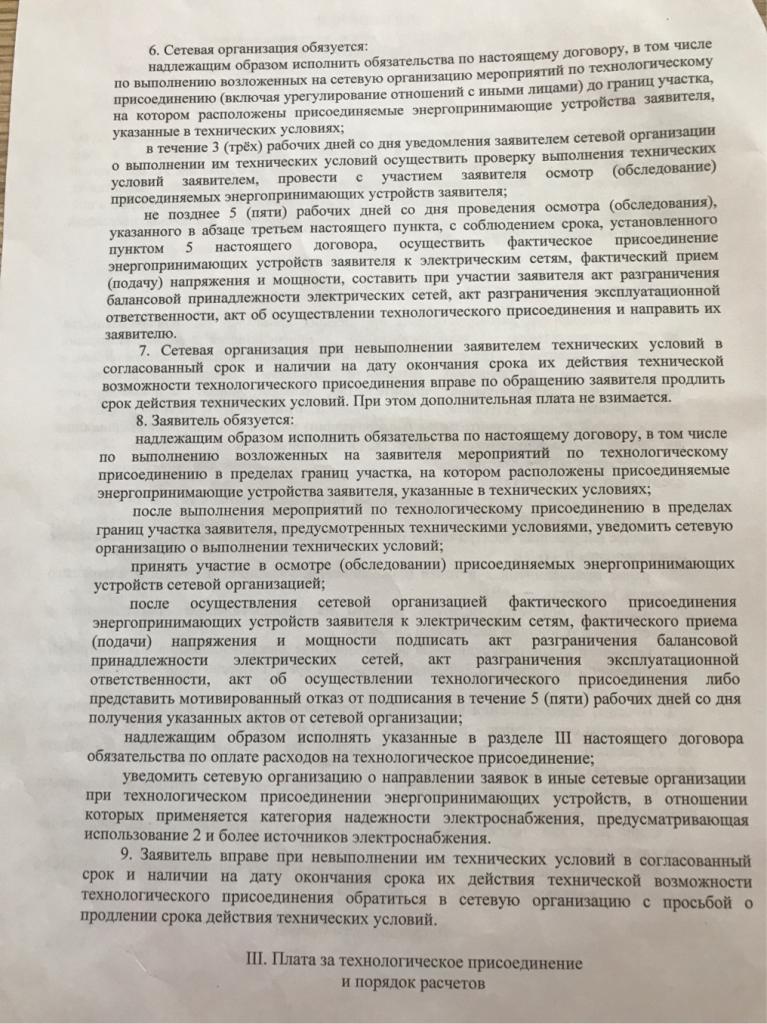

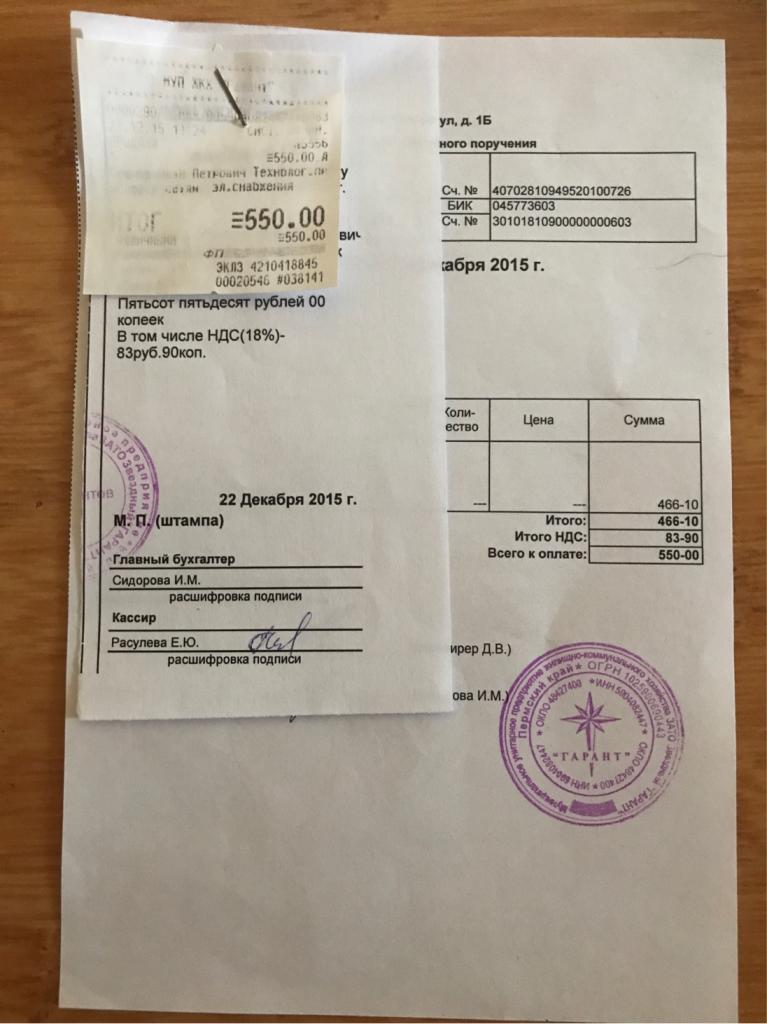

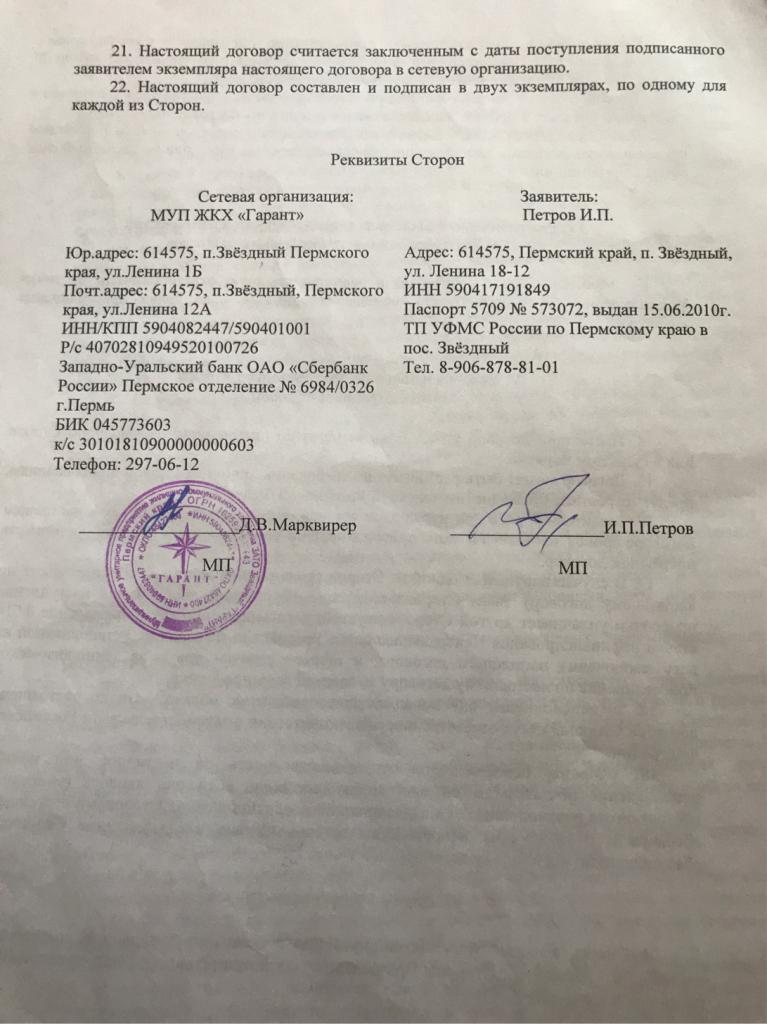

Не выполняются условия Договора 79 от 15.12.15 на присоединение к электрическим сетям МУП ЖКХ «Гарант» объекта «Хоз.постройка», расположенного по адресу: пос.Звездный, I массив зоны огородничества, участок 906. Была оплачена услуга тех. присоединения 15.12.15. Согласно Договору 79 от 15.12.15. По условиям договора соок выполнения мероприятий по тех. Присоединению составляет 6 мес. Срок действия договора истёк.Услуги оказано не было. Не раз обращались за помощью решения проблемы в Администрацию , проблема не решена.


  Место:
посёлок городского типа Звёздный

  Категория:
Нарушения прав потребителей

  Отправлено:
28.08.2020: Управление Роспотребнадзора по Пермскому краю
Оценить работу служб
  Сделал официальной:
Наталья Петрова

Комментарии к проблеме


Для того, чтобы оставить комментарий к проблеме вам необходимо войти или зарегистрироваться

  айГражданин
айГражданин 
Отправлено 18.07.2020: "Правительство Пермского края"
  айГражданин
айГражданин 
Отправлено 28.08.2020: "Управление Роспотребнадзора по Пермскому краю"
