Балаклава. Сброс нечистот.

   Отправлено   sevlem Официальная

По видимому, сброс канализационных стоков Балаклавы осуществляется в акваторию Чёрного моря за пределами Балаклавской бухты, ввиду отсутствия очистных сооружений и альтернативных решений .

Светлое пятно воды можно видеть на множестве фотоснимков окрестностей Балаклавы. Это же пятно пересекают курсирующие прогулочные катера и лодочки. Как правило, стыдливо и грустно умалчивая о причинах отличия цвета воды в этом месте.

Проблема старая, известная, однако, требует скорейшего решения!
(Прикреплённое фото - из сети интернет. Дата и автор не известны.)


  Место:
Балаклава. Акватория

  Категория:
Экологическая проблема

  Отправлено:
25.08.2020: Правительство города Севастополя
Ведомство не ответило в установленный законом срок
Оценить работу служб
  Сделал официальной:
sevlem

Комментарии к проблеме


Для того, чтобы оставить комментарий к проблеме вам необходимо войти или зарегистрироваться

sevlem
sevlem  
Предположительно, ведётся поиск подходящего адресата для направления запроса...
  айГражданин
айГражданин 

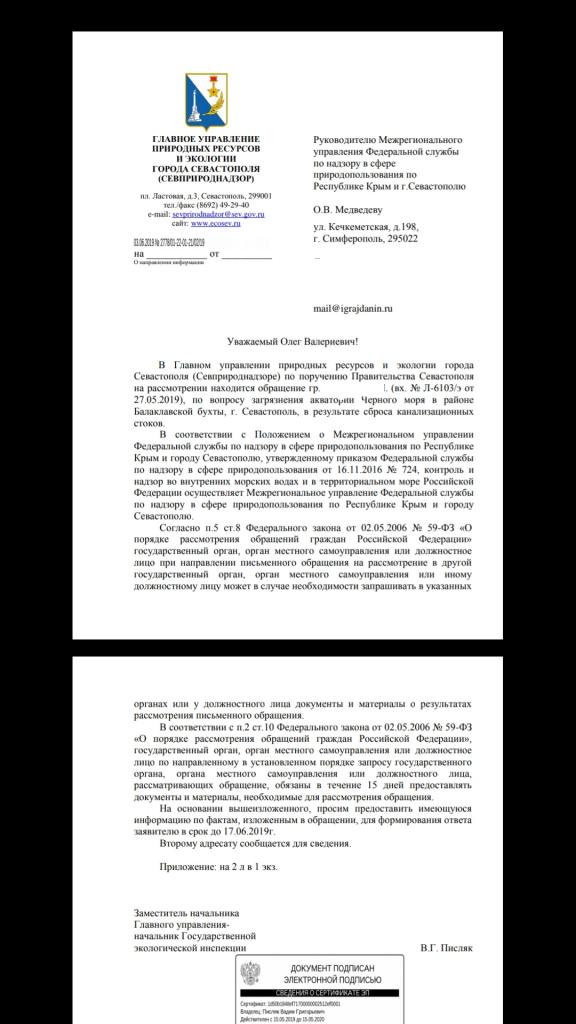

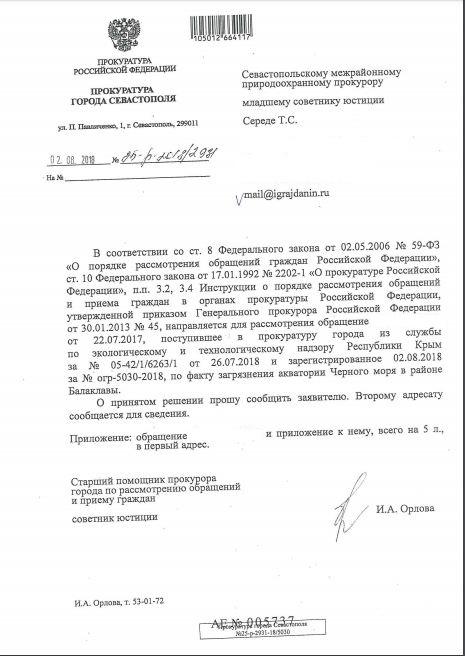

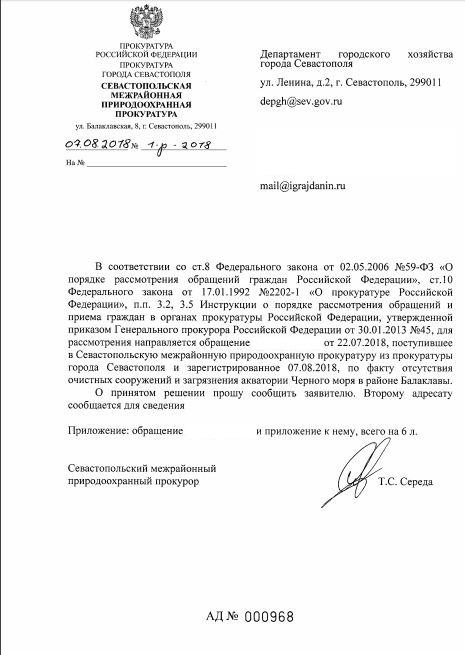

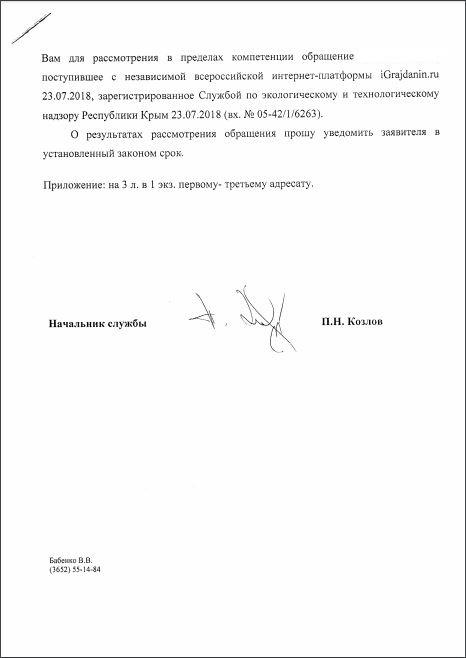

Отправлено 22.07.2018: "Служба по экологическому и технологическому надзору Республики Крым"
  айГражданин
айГражданин 

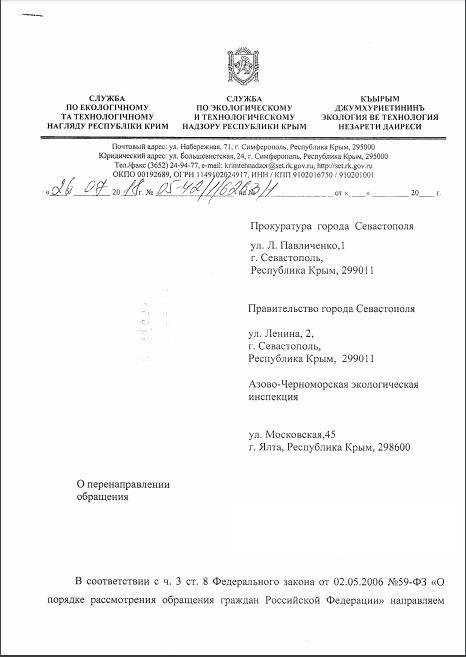

Отправлено 22.07.2018: "Министерство экологии и природных ресурсов Республики Крым"
sevlem
sevlem  
Как же непросто даже найти правильного адресата.
sevlem
sevlem  
По поводу прикреплённых скан-копий писем - они слишком малого разрешения и размера, трудночитаемы и наверняка не всем доступны. Распечатать их для изучения - также было бы бессмысленно. Прошу обратить на это внимание технической службы сайта.
sevlem
sevlem  
Оба поступивших ответа (от 06.08.2018 и 07.08.2018) - являются информацией о перенаправлении, переадресации проблемы.
Ожидаем информации по сути.
sevlem
sevlem  
По состоянию на 27.08.2018 ответов по сути вопроса не поступало.
  айГражданин
айГражданин 
Отправлено 31.08.2018: "Департамент городского хозяйства города Севастополя"
sevlem
sevlem  

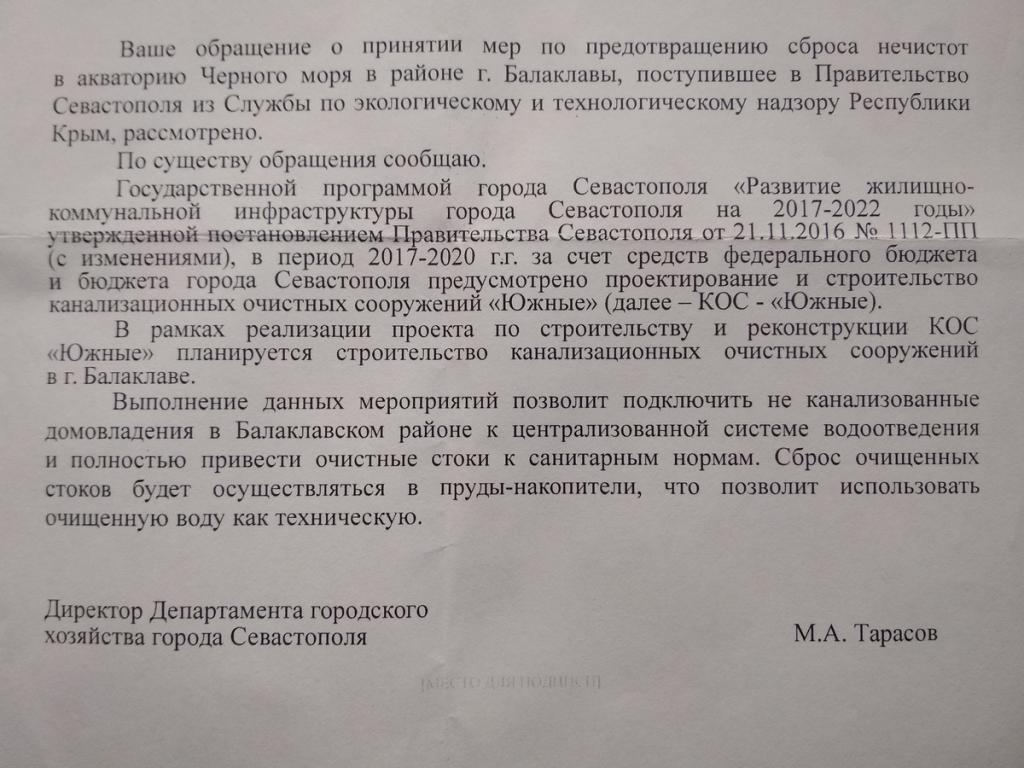

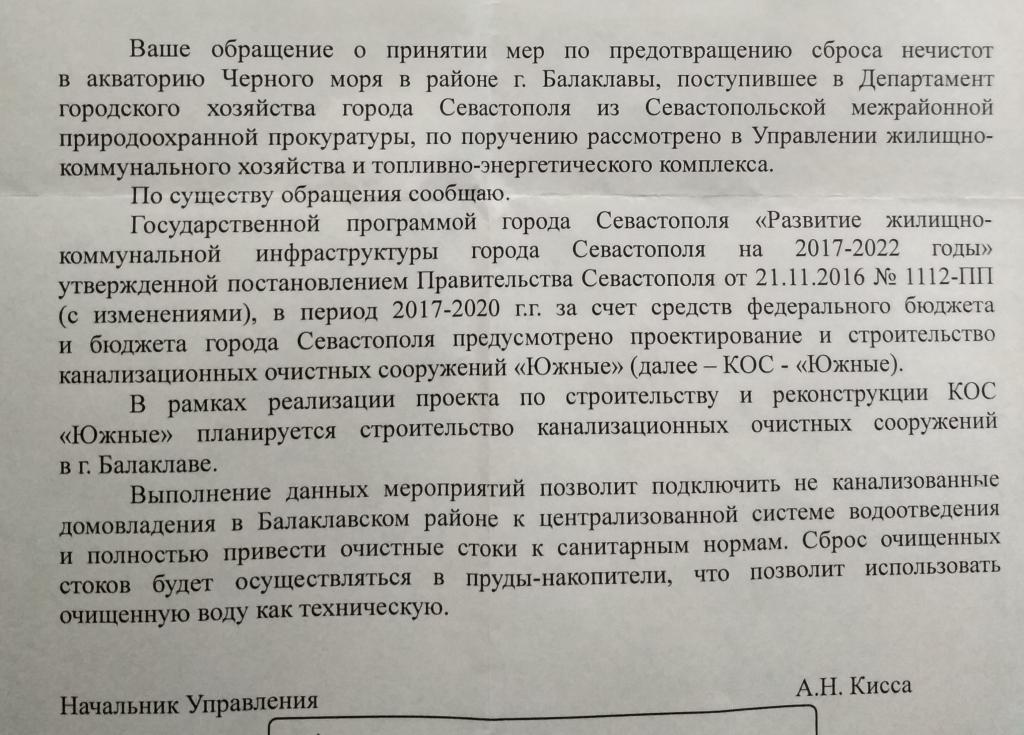

Получен ответ из Департамента городского хозяйства.
Если правильно понимаю, то до 2020 года проблема будет решена.  Это хорошо.
Ждём.
sevlem
sevlem  
На электронную почту пришло сообщение от "Ай Гражданин" о том, что получен ответ от "государственного органа". Логично предположить, что этот орган - Департамент гор.хозяйства.
Поскольку в сообщении есть информация о необходимости подтвердить актуальность проблемы, сообщаю, что из текста самого ответа и фактически проблема не решена.

Решение проблемы намечено на срок до 2020 года.
Закрывать вопрос - рано.
Проблема актуальна.
sevlem
sevlem  
Поступил ответ на бумажном носителе.
Подписано начальником Управления жилищно-коммунального хозяйства и топливно-энергетического комплекса Департамента городского хозяйства города Севастополя.
Текст слово-в-слово совпадает с письмом, опубликованным в комментарии выше,  поступившим от директора того же Департамента. Видимо, такова процедура.
К комментарию прикрепляю оба текста.

Суть остаётся в том, что проблему предполагается решить в плановом порядке до 2020 года,
если я правильно понимаю смысл написанного.

Поэтому прошу не назначать проблеме статус "выполнено" до фактического решения.
sevlem
sevlem  
Не знаю, допустимо ли в качестве комментария приводит цитаты публикаций СМИ, но вот
статья интернет-издания на тему хода строительства указанных в ответе очистных сооружений:

(https://sevastopol.su/news/nazarov-podryadchik-stroitelstva-kos-yuzhnye-v-sevastopole-ishchet-kreditora)

"Назаров: подрядчик строительства КОС «Южные» в Севастополе ищет кредитора.
26 сентября 2018 - 17:38

Замминистра экономического развития РФ Сергей Назаров отметил, что подрядчик обещает выполнить работы.

Подрядчик строительства канализационно-очистных сооружений (КОС) «Южные», строящихся в Севастополе по федеральной целевой программе (ФЦП) развития Крыма и Севастополя, заявил, что выполнит работы и сейчас он ищет кредитора. Об этом ForPost сказал замминистра экономического развития РФ Сергей Назаров, который снова прибыл в Севастополь для проверки хода реализации ФЦП.

«Есть проблемы в виде разных форс-мажорных обстоятельств: деньги в банке потеряли. Но подрядчик заявляет, что выполнит эти работы, сейчас он заявляет, что решает вопрос кредитования», — сказал Назаров.

Назаров назвал строительство КОС «Южные» по ФЦП одним из проблемных объектов в Севастополе, который требует постоянного внимания. Вторым таким объектом замминистра назвал реконструкцию парка Победы, где также необходимо наладить контроль.

КОС «Южные» строятся в Севастополе по федеральной целевой программе развития Крыма и Севастополя до 2020 года. Они призваны полностью решить проблему сточных вод в районе Балаклавы.

Сумма контракта с подрядчиком строительства — фирмой «Биотехпрогресс» составляет 6,8 млрд рублей. Подрядчик должен к 30 июня 2020 года полностью завершить работы по строительству объекта. Во исполнение договора подрядчику на счёт в «ОФК-Банк» был перечислен аванс — более 2 млрд рублей, или 30% от суммы договора. В итоге банк был признан банкротом, а средства оказались замороженными.

Тогда губернатор Севастополя Овсянников сказал, что перевод 2 млрд рублей в лопнувший банк не повлияет на строительство очистных сооружений «Южные». Замминистра экономики РФ Сергей Назаров назвал ситуацию с КОС «Южные» «техническими проблемами». В свою очередь, следственное управление Следкома по Севастополю возбудило уголовное дело и 19 июля арестовало экс-чиновника, которого подозревают в превышении служебных полномочий при переводе 2 млрд в лопнувший банк.

ForPost сообщал, что власти Севастополя решили расторгнуть в одностороннем порядке договор с подрядчиком строительства КОС «Южные». Причиной этого стало отставание по срокам реализации проекта, установленное заказчиком строительства в лице ГКУ Севастополя «Городское хозяйство и строительство». Однако фирма «Биотехпрогресс» обжаловала расторжение контракта в суде — и, пока решение по делу не вынесено, она сможет продолжать строительство.

Андрей Мединский"
sevlem
sevlem  
В связи с возникшими обстоятельствами, влекущими, согласно сообщениям СМИ, невозможность строительства очистных сооружений в Севастополе по ранее намеченной программе, прошу задать вопрос о перспективах существующего сброса нечистот в акваторию повторно.

(СМИ: https://sevastopol.su/news/iz-banka-propali-bolee-14-mlrd-rubley-na-stroitelstvo-ochistnyh-v-sevastopole-gku)
  айГражданин
айГражданин 
Отправлено 23.01.2019: "Департамент городского хозяйства города Севастополя"
sevlem
sevlem  

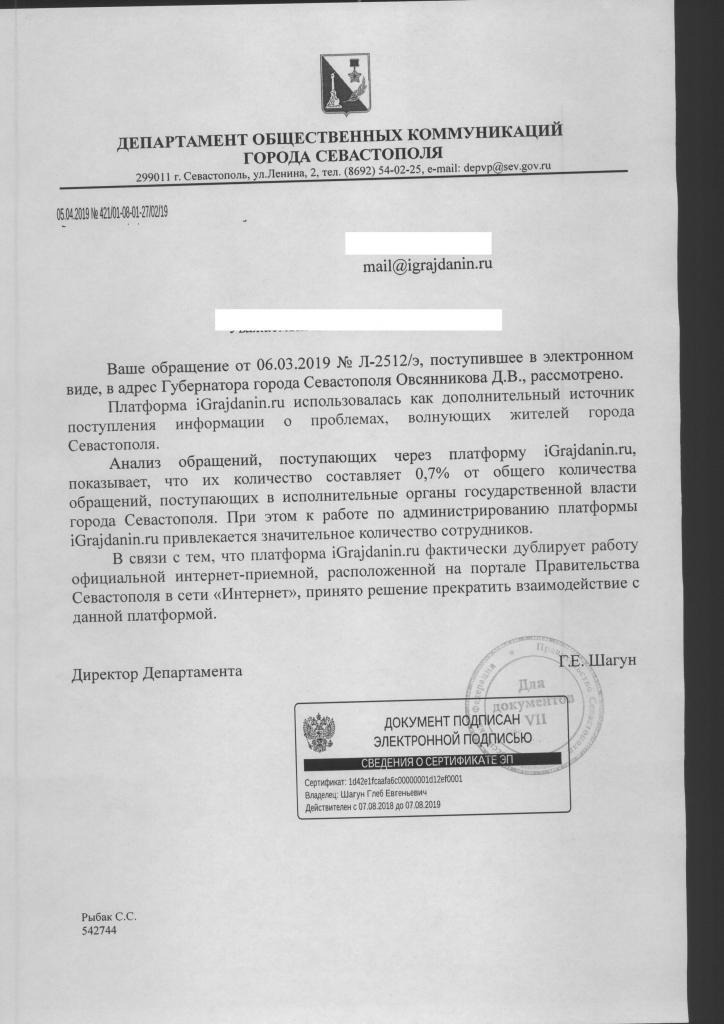

правительство Севастополя приняло решение о прекращении взаимодействия с порталом iGrajdanin.ru.

https://igrajdanin.ru/problems/20810/
__________________________________________

Содержание полученного ответа:

"Департамент общественных коммуникаций горда Севастополя
05.04.2019 № 421/01-08-01-27/02/19

Ваше обращение от 06.03.2019 № Л-2512/э, поступившее в жлектронном виде, в адрес Губернатора города Севастополя Овсянникова Д. В., рассмотрено.

Платформа iGrajdanin.ru использовалась, как дополнительный источник поступления информации о проблемах, волнующих жителей города Севастополя.

Анализ обращений, поступающих через платформу iGrajdanin.ru, показывает, что их количество составляет 0,7% от общего количества обращений, поступающих в исполнительные органы гос. власти г. Севастополя. При этом к работе по администрированию платформы iGrajdanin.ru привлекается значительное количество сотрудников.

В связи с тем, что платформа iGrajdanin.ru фактически дублирует работу официальной интернет-приёмной, расположенной напортале Правительства Севастополя в сети "интернет", принято решение прекратить взаимодействие с данной платформой.

Директор департамента   Г .Е. Шагун

Рыбак С .С.
542744"

_________________________________________
Заметим:

Функционал интернет приёмной на сайте Правительства города - хуже для граждан: менее нагляден, и менее прозрачен. В этом легко убедиться пройдя по ссылке https://sev.gov.ru/feedback/new/

Сотрудники, привлекаемые для администрирования вопросов - 0,7 %, поступающиих с портала "Ай гражданин", - должны быть те же, что у интернет-приёмной сайта Правительства города, а вопросы дублируются не все. В частности, ни один из описанных выше примеров скоре всего не дублируется.

Решение о начале взаимодействия принималось без оценки загрузки сотрудников и было ошибочным?

Правильно было бы сначала закрыть (решить или хотя бы дать ответы) все вопросы ( эти 0,7% ) и только после этого прекращать взаимодействие.

Есть ли распоряжение о преращении взаимодействия?


Показал ли проведённый анализ:

Сколько из описанных проблем решено?

На сколько обращений отвечено?

Сколько остались без ответа?

Были ли исполнены в полной мере распоряжения губернатора?

Сколько не решено?
_________________________________________

Увы.
sevlem
sevlem  
Отправлено 23.01.2019 в "Департамент городского хозяйства города Севастополя".

Ответа не поступало.

По состоянию на 21.04.2019 проблема актуальна.

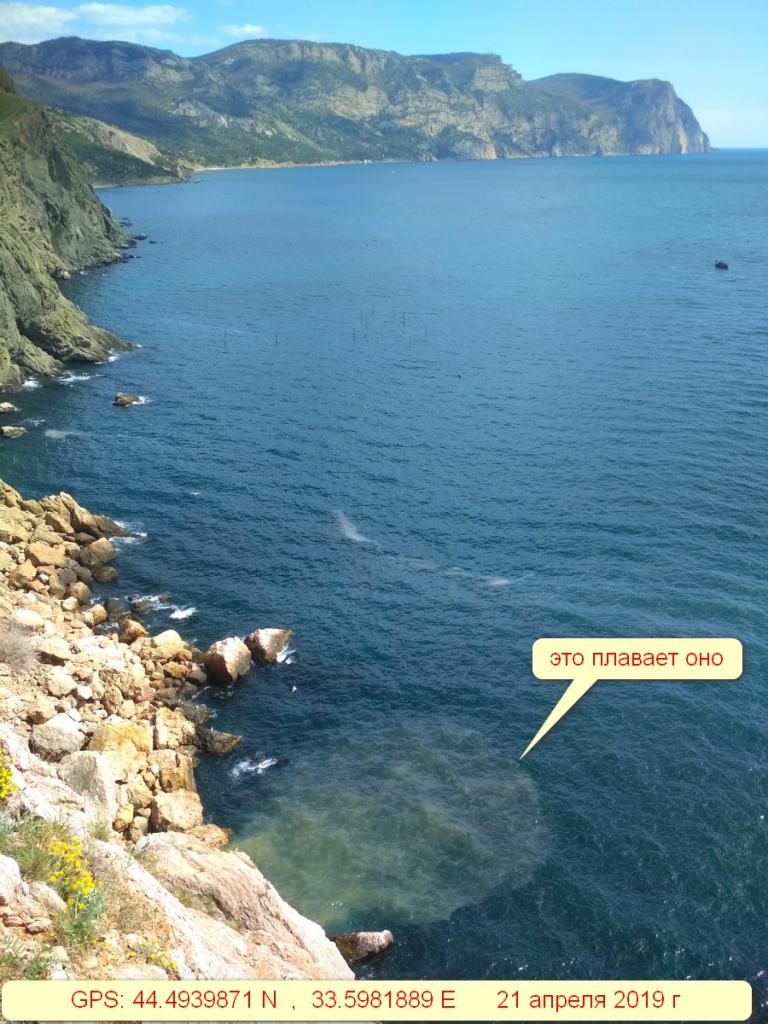

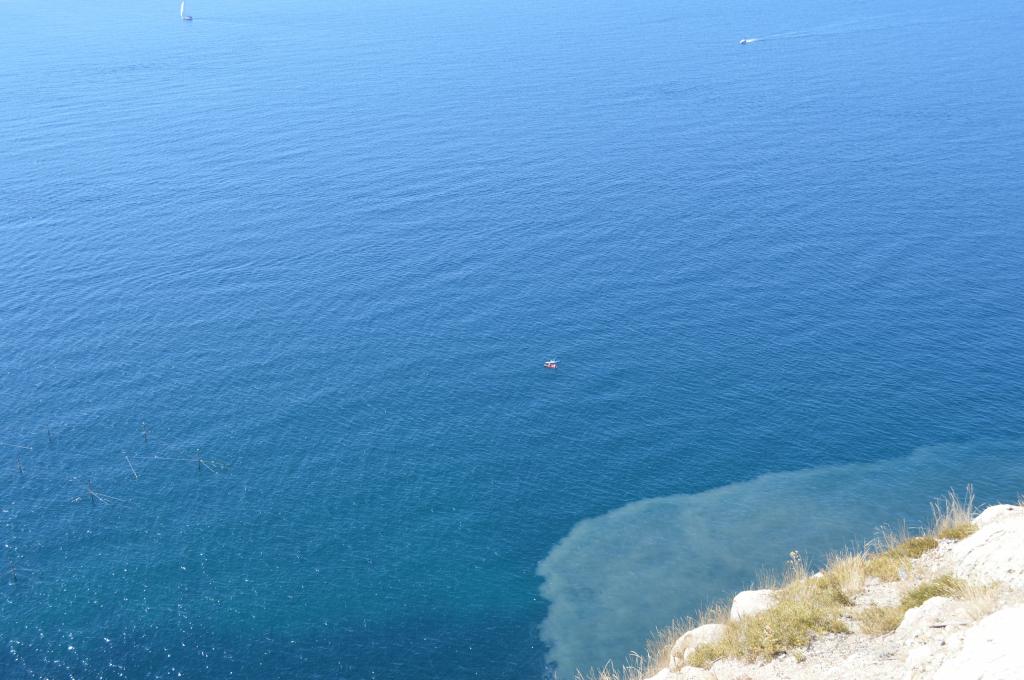

Фотографии сброса нечистот в акваторию 21.04.2019  прилагаются.
  айГражданин
айГражданин 
Отправлено 25.04.2019: "Правительство города Севастополя"
sevlem
sevlem  
Ответов не поступало.
  айГражданин
айГражданин 
Отправлено 22.05.2019: "Правительство города Севастополя"
sevlem
sevlem  

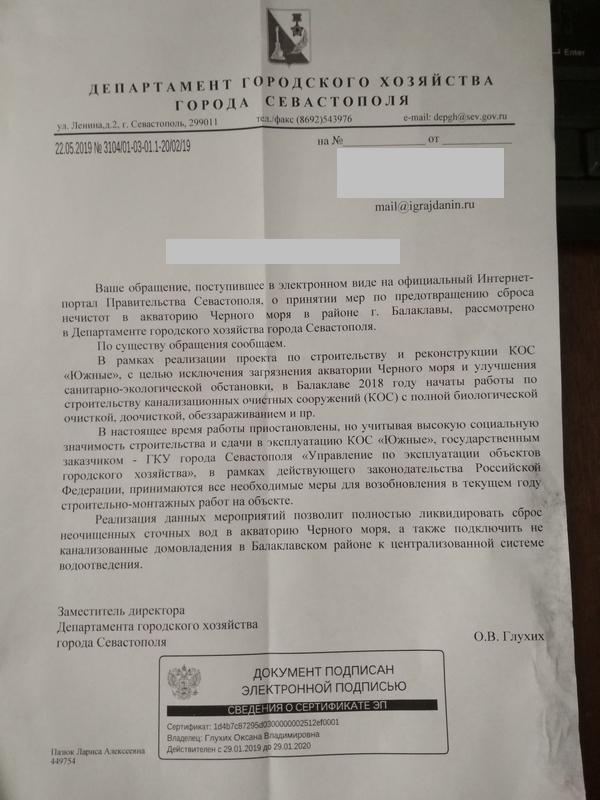

26.05.2019 получен ответ - письмо Департамента городского хозяйства грода Севастополя

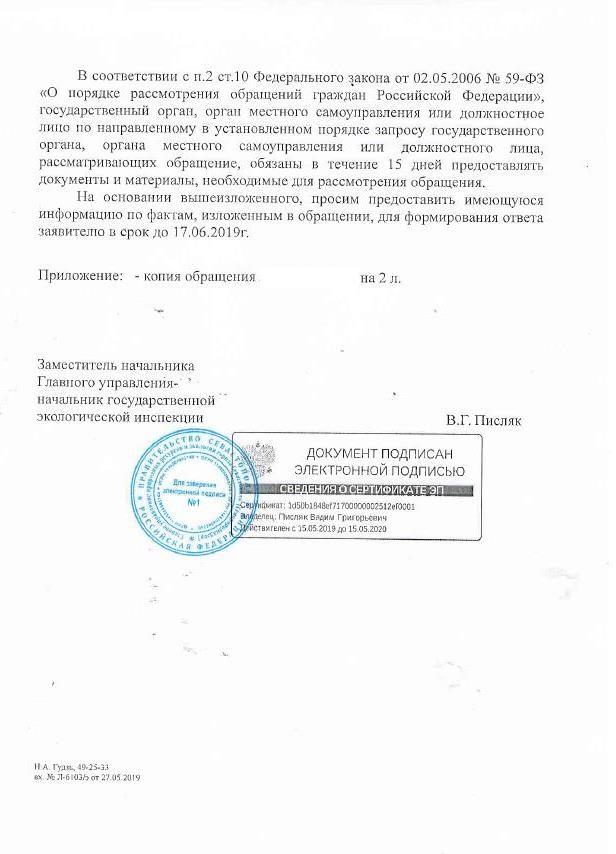

от 22.05.2019 № 3104/01-03-01.1-20/02/19

"<...> в настоящее время работы приостановлены, но учитывая высокую социальную значимость строительства и сдачи в эксплуатацию КОС "Южные", государственным заказчиком - ГКУ города Севастополя "Управление по эксплуатации объектов городского хозяйства", в рамках действующего законодательства РФ, принимаются все необходимые мерыдля возобновления в текщем году строительно-монтажных работ на объекте.<...>"

Почему-то не указана на какой входящий номер дан ответ.

Копия письма прикреплена к комментарию.
sevlem
sevlem  
В сети интернет на канале "НТС Севастополь" 11 июня 2019 г. опубликовано видео "Канализационно-очистные сооружения в Балаклаве начнут строить в конце 2019 года", доступное по ссылке: https://youtu.be/jsCKomqTR00

В комментарии к видео сказано:
"Строить «Южные» и балаклавские канализационно-очистные сооружения в Севастополе будет один подрядчик. Нового исполнителя работ вместо компании «Биотехпрогресс», с которой продолжаются судебные тяжбы, Правительство Севастополя начнёт искать с 1 июля, а приступит к стройке в конце 2019-го. Срок сдачи объекта сдвигается с 2020-го на 2022 год. По информации заказчика работ, государственного казённого учреждения «Управление по эксплуатации объектов городского хозяйства», на конкурс заявились 10 потенциальных участников. В этот раз критерии отбора обещают ужесточить, чтобы не повторить ошибок, стоивших городу более двух миллиардов рублей. Теперь главным фактором будет наличие опыта строительства подобных объектов, заверяют представители государственного казённого учреждения. Во вторник вместе с сотрудниками «Водоканала» по поручению губернатора они встретились с местными жителями и попытались успокоить взволнованных севастопольцев.
Смотрите новости Севастополя, Крыма, России и мира на сайте НТС: http://nts-tv.com";
  айГражданин
айГражданин 
Поступил ответ о направлении проблемы в Департамент городского хозяйства.
sevlem
sevlem  

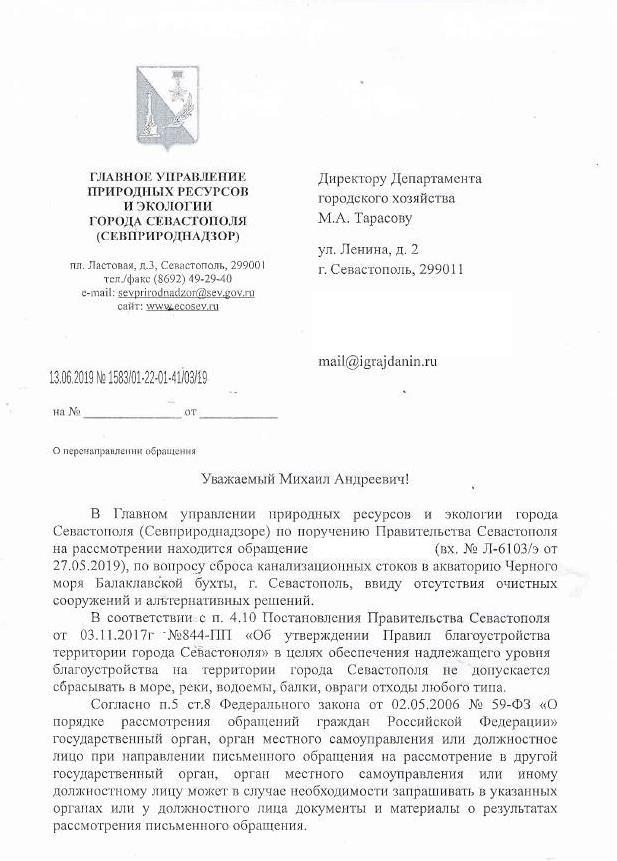

"25.06.2019 № 3184/01-22-01-21/02/19

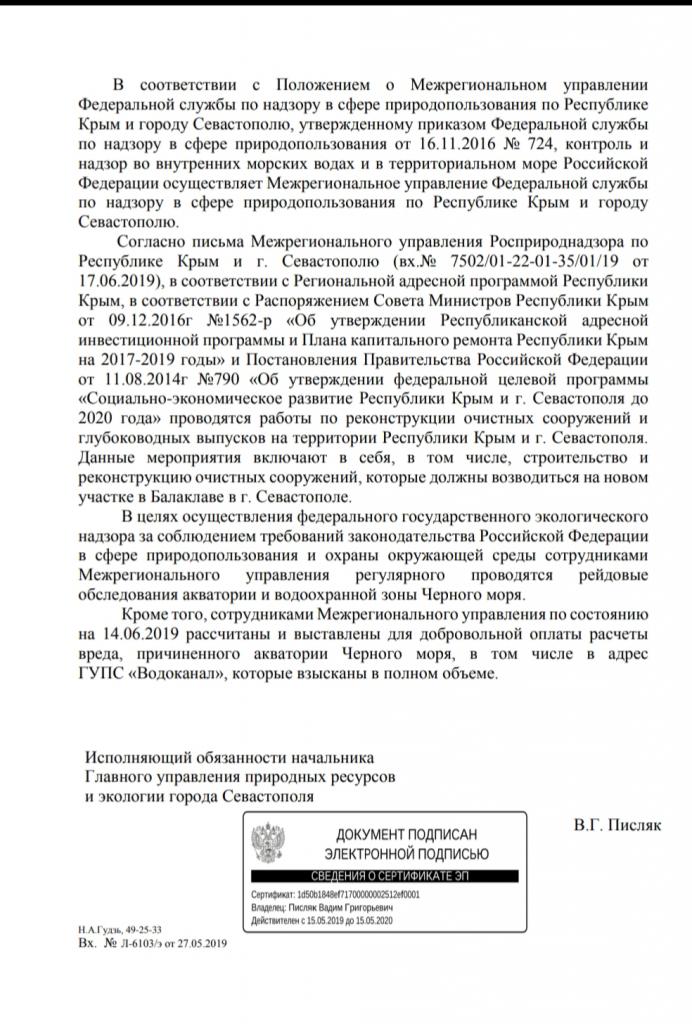

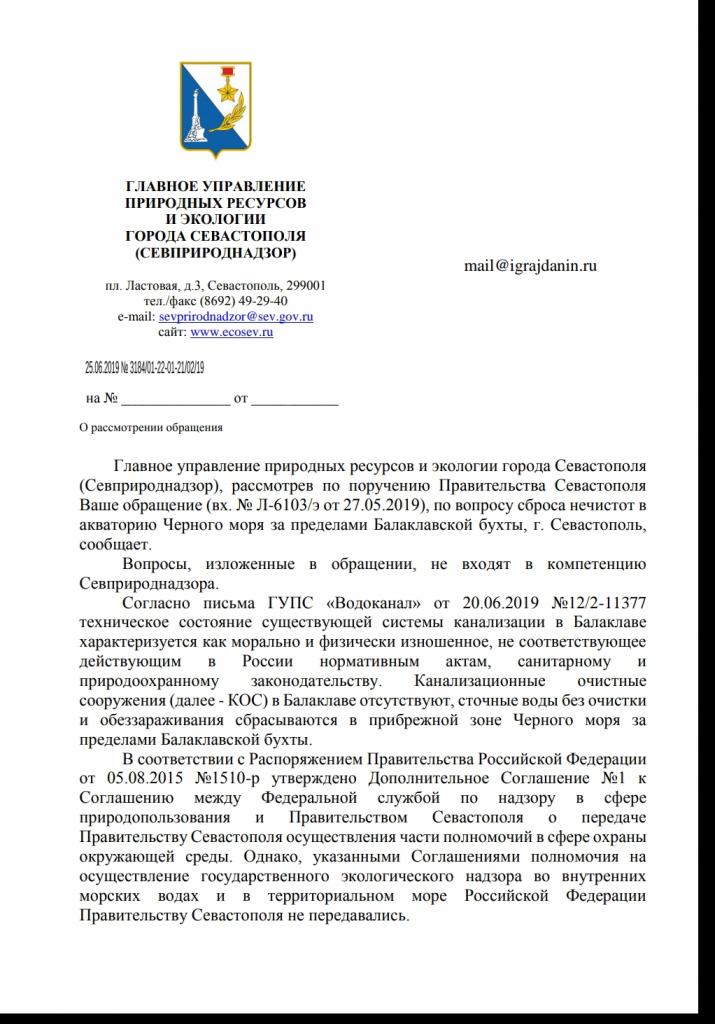

Главное управление природных ресурсов и экологии города Севастополя (Севприроднадзор), рассмотрев по поручению Правительства Севастополя Ваше обращение (вх. № Л-6103/э от 27.05.2019), по вопросу сброса нечистот в акваторию Чёрного моря за пределами Балаклавской бухты, г. Севастополь, сообщает.

Вопросы, изложенные в обращении не входят в компетенцию Севприроднадзора.

<...>"
sevlem
sevlem  

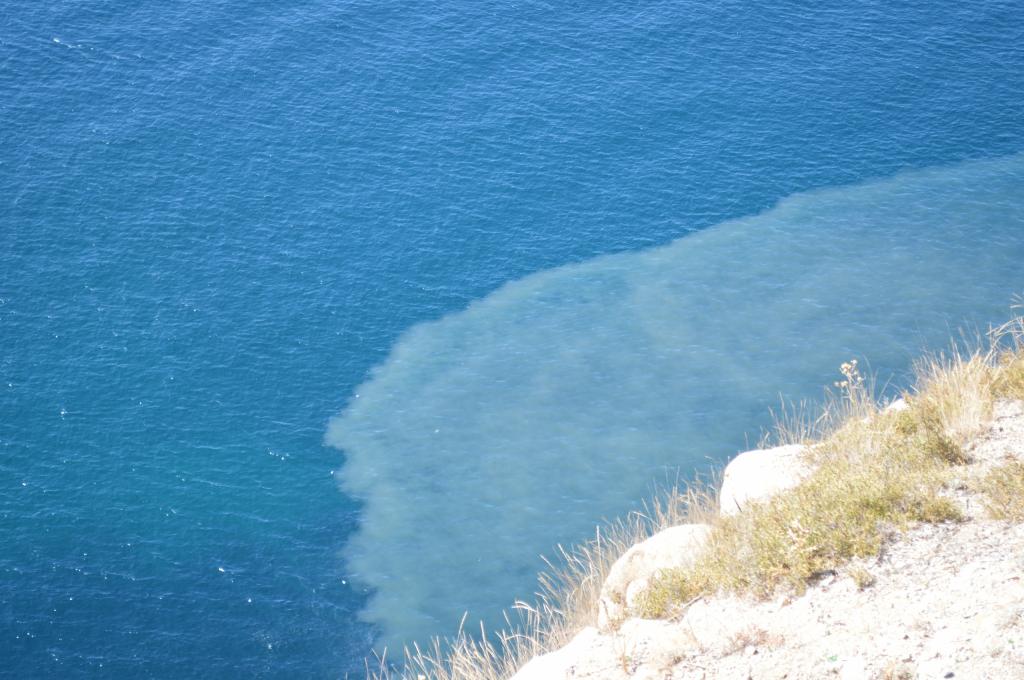

Фото из сети интернет. Автор не известен. Дата, предположительно, лето  2019 года.

Пятно нечистот, сбрасываемых в акваторию Чёрного моря за пределами Балаклавской бухты - канализация без очистки.

Увы. Проблема пока не решена.
  айГражданин
айГражданин 
Отправлено 25.08.2020: "Правительство города Севастополя"
sevlem
sevlem  

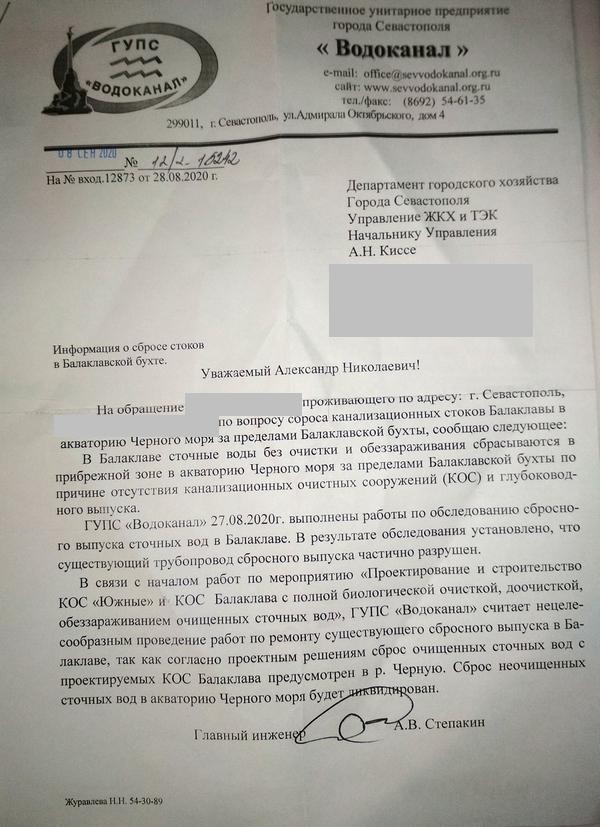

Сегодня, 11.09.2020, получено письмо ГУПС «Водоканал» от 08.09.2020 № 12/2-16242 (неразборчиво) на № вход.  12873 от 28.08.2020 г. (копия прилагается):
«… Департамент городского хозяйства Города Севастополя Управление ЖКХ и ТЭК Начальнику Управления А. Н. Киссе …
Информация о сбросе стоков в Балаклавской бухте

На обращение ... по вопросу сброса канализационных стоков Балаклавы в акваторию Чёрного моря за пределами Балаклавской бухты, сообщаю следующее:
В Балаклаве сточные воды без очистки и обеззараживания сбрасываются в прибрежной зоне в акваторию Чёрного моря за пределами Балаклавской бухты по причине отсутствия канализационных очистных сооружений (КОС) и глубоководного выпуска.
ГУПС «Водоканал» 27.08.2020г. выполнены работы по обследованию сбросного выпуска сточных вод в Балаклаве. В результате обследования установлено, что существующий трубопровод сбросного выпуска частично разрушен.
В связи с началом работ по мероприятию «Проектирование и строительство КОС «Южные» и КОС Балаклава с полной биологической очисткой, доочисткой, обеззараживанием очищенных сточных вод», ГУПС «Водоканал» считает нецелесообразным проведение работ по ремонту существующего сбросного выпуска в Балаклаве, так как согласно проектным решениям сброс очищенных сточных вод с проектируемых КОС Балаклава предусмотрен в р. Чёрную. Сброс неочищенных сточных вод в акваторию Чёрного моря будет ликвидирован.
Главный инженер   А.В. Степакин
Журавлева Н.Н. 54-30-89»
sevlem
sevlem  

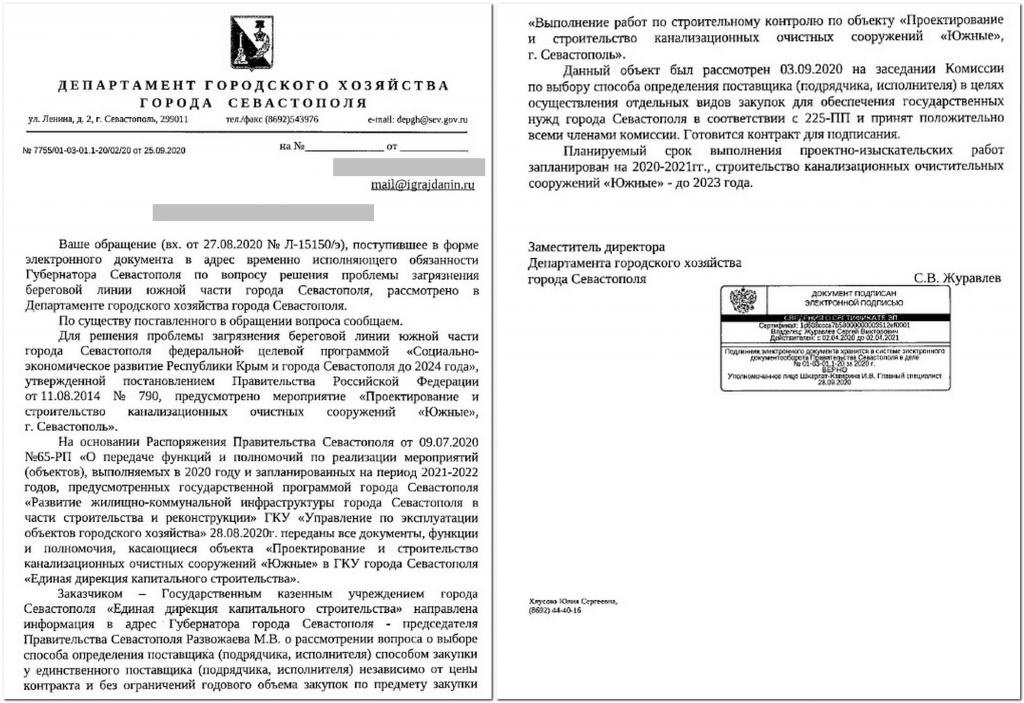

30.09.2020 на @ почту получен ответ - письмо Департамента городского хозяйства Севастополя № 7755/01-03-01.1-20/02/20 от 25.09.2020 на вх. от 27.08.2020 № Л-15150/э, явно имеющий отношение к проблеме сброса нечистот в Балаклаве (копия прилагается).
sevlem
sevlem  

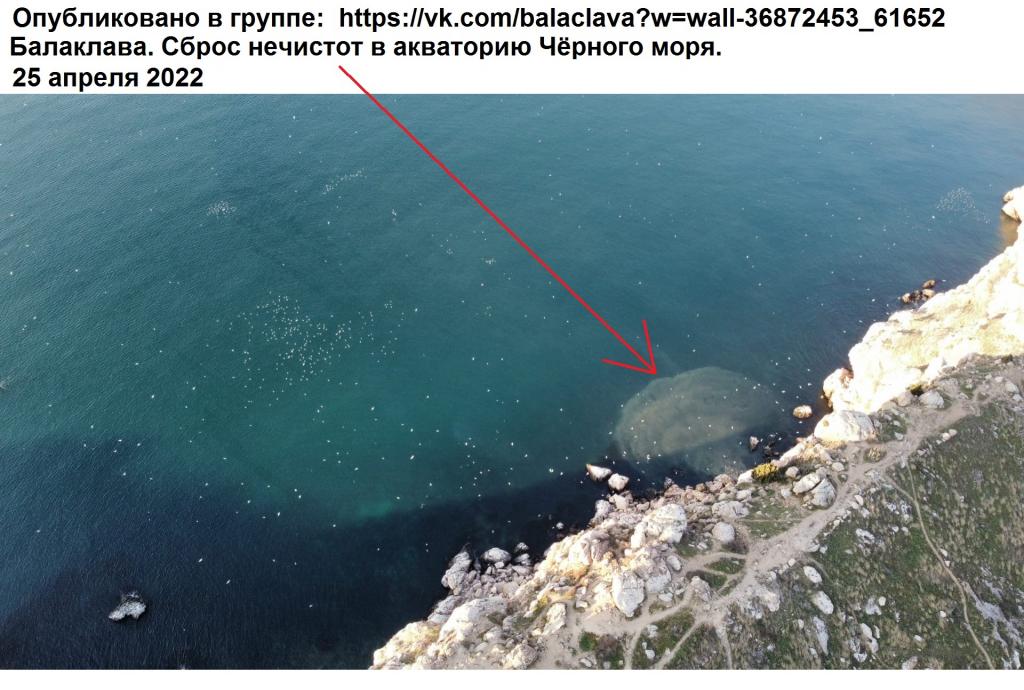

В социальной сети "вконтакте" , в группе "Балаклава"   опубликовано фото:
https://vk.com/balaclava?w=wall-36872453_61652
Балаклава. Сброс нечистот в акваторию Чёрного моря. 25 апреля 2022.
Фото прикреплено к сообщению.

Таким образом, проблема за 4 года никоим образом не решена с даты обращения - с июля 2018 года.

Полученные ответы оказались пустым текстом.
Очистные сооружения в Балаклаве по-прежнему отсутствуют.
Эффективных мер не принято.
Проблема не решена.
sevlem
sevlem  
Конец 2022 года. Активно идёт начатое в этом году строительство "яхтенной марины" в Балаклаве.

Новый виток процесса "решения" проблемы неочищенных стоков канализации в море  до сих пор на бумаге и в прессе. Не более того.

https://sevastopol.su/news/kanalizacii-v-balaklave-byt
21 декабря 2022 - 15:08 108112
Канализации в Балаклаве быть
На её строительство выделено более 6 миллиардов рублей.

Служба новостей ForPost
ForPost - Новости : Канализации в Балаклаве быть
На территории Балаклавского района Севастополя планируется обустройство современной канализационной системы стоимостью более 6 млрд рублей. Информация об этом содержится в государственном контракте, с которым ознакомился корреспондент ForPost.

Согласно договору, заключённому между ГКУ «Единая дирекция капитального строительства» и московской компанией «СоюзДонСтрой», работы будут проведены в два этапа, первым из которых станет проектирование, а вторым — строительно-монтажные мероприятия.

В данном случае под ними понимается прокладка и ввод в эксплуатацию новых участков коллектора, реконструкция двух насосных станций, а также строительство одной новой с ориентировочной производительностью в 12,5 тыс. кубических метров в сутки.

В документе уточняется, что подрядчику необходимо учитывать стеснённые условия работ, при прокладке сетей брать во внимание препятствия в виде автомобильных и железных дорог, а также виноградников агрофирмы «Золотая балка».

При разработке проектной документации компании также предстоит учесть планируемые инженерные сети яхтенной марины, а также предусмотреть возможность присоединения к коллектору не только существующих сетей, но канализационных труб (внутридомовых и внутриквартальных), которые могут появиться в рамках развития района.

Напомним: в конце прошлого года с ООО «СоюзДонСтрой» подписали контракт на обустройство ливневой канализации с очистными сооружениями в Ленинском районе Севастополя. На выполнение нового контракта отведён срок до 31 декабря 2026 года.

Ранее городскими властями было принято решение не строить локальные очистные сооружения в Балаклаве, соорудив вместо них магистральный коллектор, который будет забирать балаклавские стоки для очистки через КОС «Южные».

Начать строительство коллектора планировали в 2023 году. В это же время, по словам губернатора Севастополя, могут завершить строительство КОС «Южные», хотя контрактом предусмотрен конец 2024 года.

Андрей Гринев
